Cocina de lujo terminada en quinta de Guataparo, Valencia: línea de muebles bajos blancos, estantería flotante iluminada y suelo epóxico continuo
← Volver a proyectos Caso real · Cocinas de alto estándar · Diario de obra

Cocina de Lujo en Guataparo

Reubicación de cocina cerrada a la zona día: instalaciones renovadas, suelo epóxico blanco, muebles lineales con estante flotante y equipos Siemens.

Ubicación
Guataparo · Valencia
Duración
2 semanas y media
Intervención
Reubicación integral
Suelo
Epoxi blanco continuo
Equipos
Siemens · Nevera 90 cm
Archivo
16 fotos reales
En síntesis

De cocina cerrada a corazón abierto de la quinta

Una intervención que no se limitó a cambiar acabados: la cocina cambió de habitación, de concepto y de relación con el resto de la vivienda.

El reto

Mover una cocina entera sin dejar rastro de la antigua

La cocina original era un compartimento cerrado, al que se entraba por una gran puerta doble. Trasladarla implicaba mucho más que montar muebles nuevos: había que condenar su acceso, reinventar la electricidad y la fontanería, retirar el termo eléctrico y crear un pavimento que unificara toda la zona día.

La solución

Obra civil, instalaciones nuevas y un diseño blanco continuo

Condenamos el acceso con bloque de 20 cm y acabado fino, trazamos las nuevas instalaciones por paredes y suelos, sustituimos el termo por placas solares térmicas y vertimos un suelo epóxico blanco sin juntas. Sobre ese lienzo, una composición lineal de muebles bajos con estantería flotante iluminada y equipos Siemens.

Fases documentadas
06
Fotografías reales
16
Semanas de ejecución
2,5
Juntas visibles en el suelo
0
cm de nevera importada
90
Resultado final

Primero, el destino; después, el camino

Antes de explicar cada fase, mostramos el resultado: así cada paso del proceso se entiende sabiendo a dónde conducía.

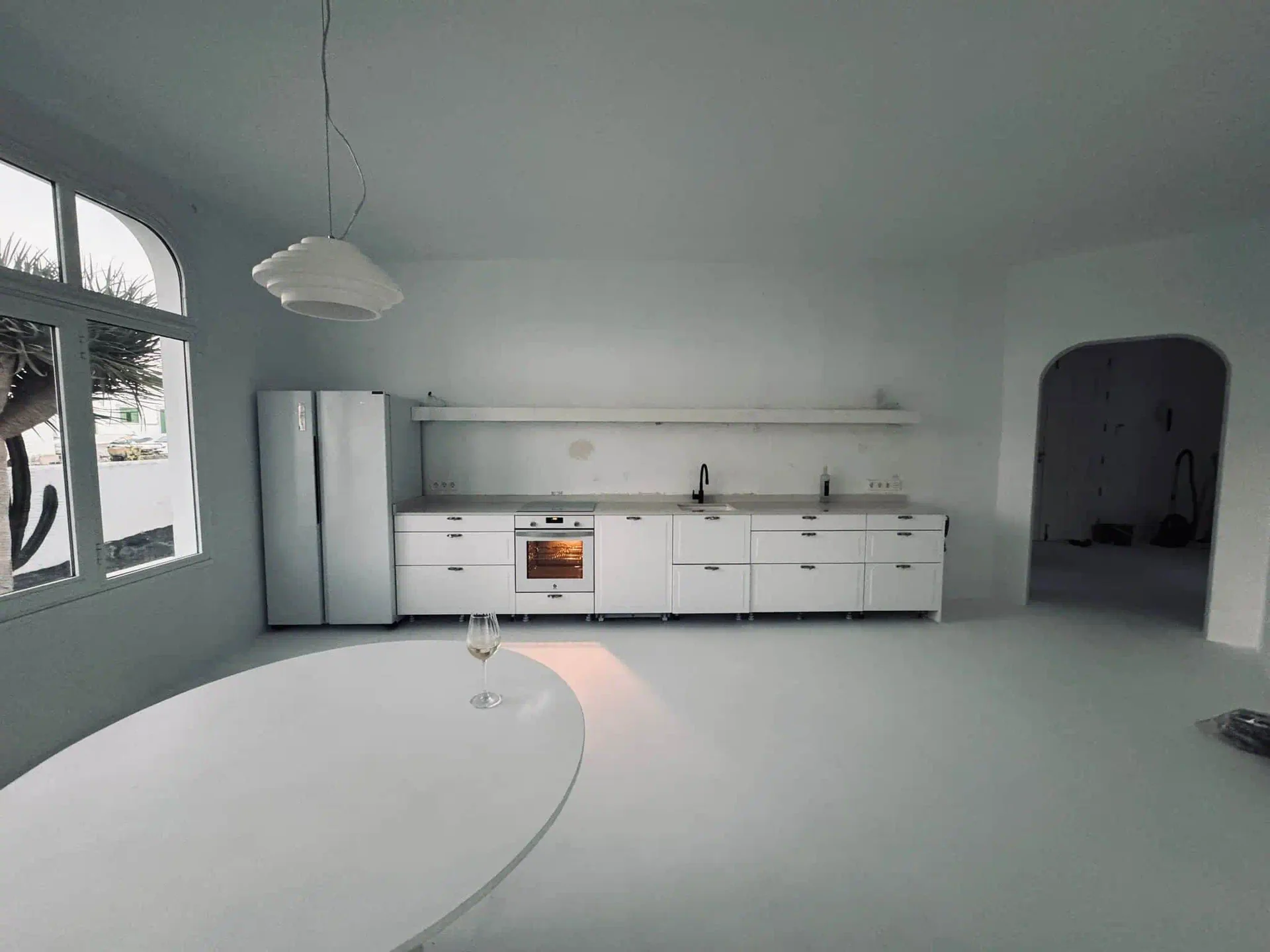

Cocina lineal terminada con muebles bajos blancos, estantería flotante y nevera Siemens en quinta de Guataparo
Cocina lineal

Una sola línea de mobiliario bajo, coronada por luz oculta

Solo muebles bajos —sin módulos altos— para una lectura limpia y minimalista, con la estantería flotante iluminada recorriendo toda la cocina y la nevera Siemens de 90 cm cerrando la composición.

Zona día unificada con suelo epóxico blanco continuo, comedor y cocina abierta en quinta de Guataparo
Zona día unificada

Cocina, comedor y sala leídos como un solo espacio

El suelo epóxico blanco sin juntas une visualmente toda la planta: la antigua cocina cerrada se convierte en el corazón abierto de la zona día, bañado de luz natural.

Donde antes terminaba el comedor y empezaba una puerta doble, hoy hay una sola estancia llena de luz.
Diario de obra · Quinta en Guataparo
La obra, en orden

El proyecto paso a paso: seis fases, cero improvisación

Cada fase está numerada y documentada con sus trabajos ejecutados y todas sus fotografías reales, para que el recorrido se lea tan claro como se ejecutó.

Fase 01 · Diagnóstico

El punto de partida: una cocina aislada que cortaba la casa

Durante años, la cocina de esta quinta vivió aparte: un compartimento cerrado al que se entraba por una gran puerta doble, con cerámica y mobiliario que ya contaban demasiado tiempo. No conversaba con el comedor ni con la sala; simplemente interrumpía la planta. El diagnóstico fue claro desde la primera visita: no había nada que retocar. Había que mover la cocina entera —y con ella, la forma de vivir la casa—.

  • Diagnóstico del estado de mobiliario, cerámica e instalaciones
  • Replanteo completo de la distribución de la zona día
  • Nueva ubicación definida, integrada con sala y comedor

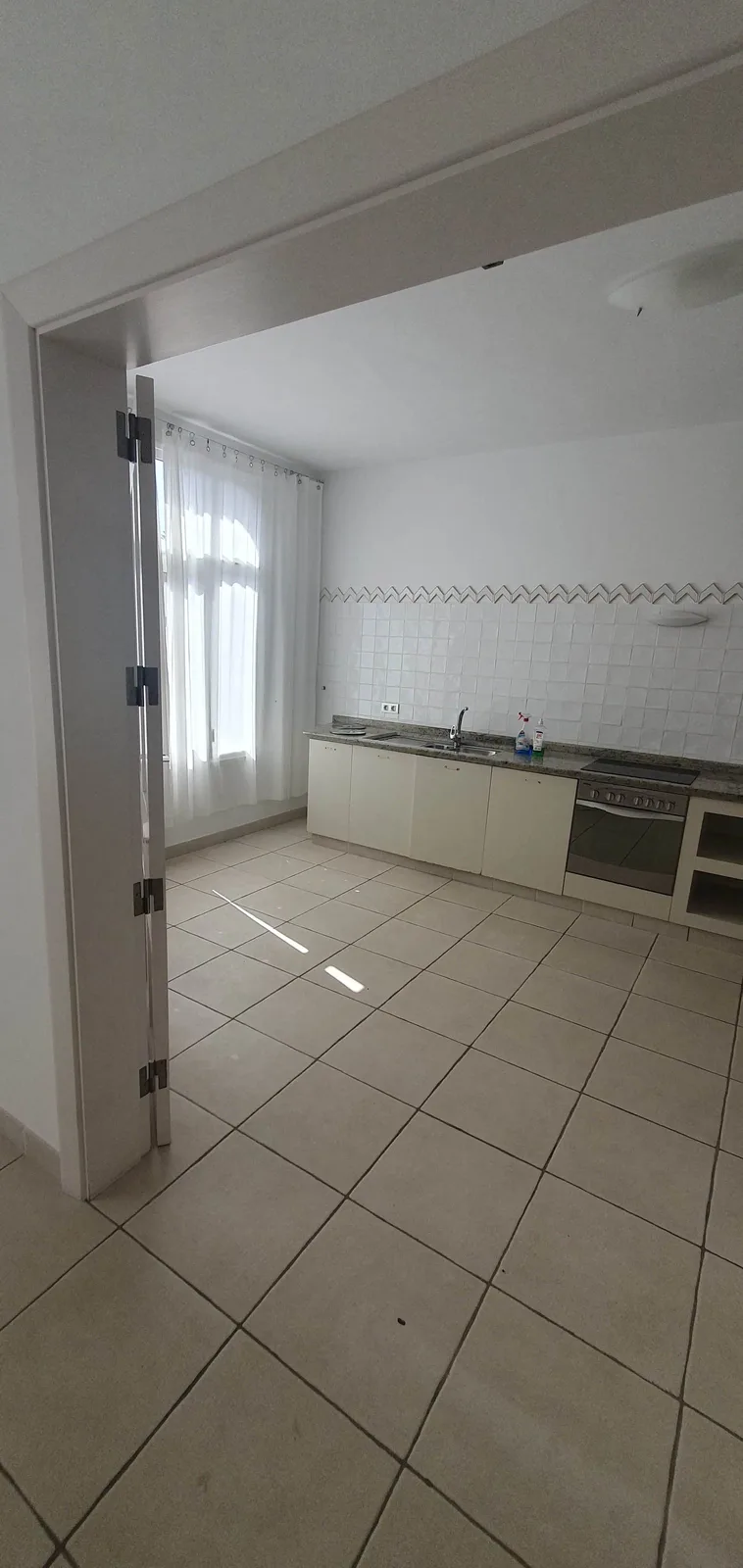

Cocina original cerrada vista desde su acceso doble Antes
El acceso doble: así se entraba a la cocina original, un mundo aparte dentro de la casa.

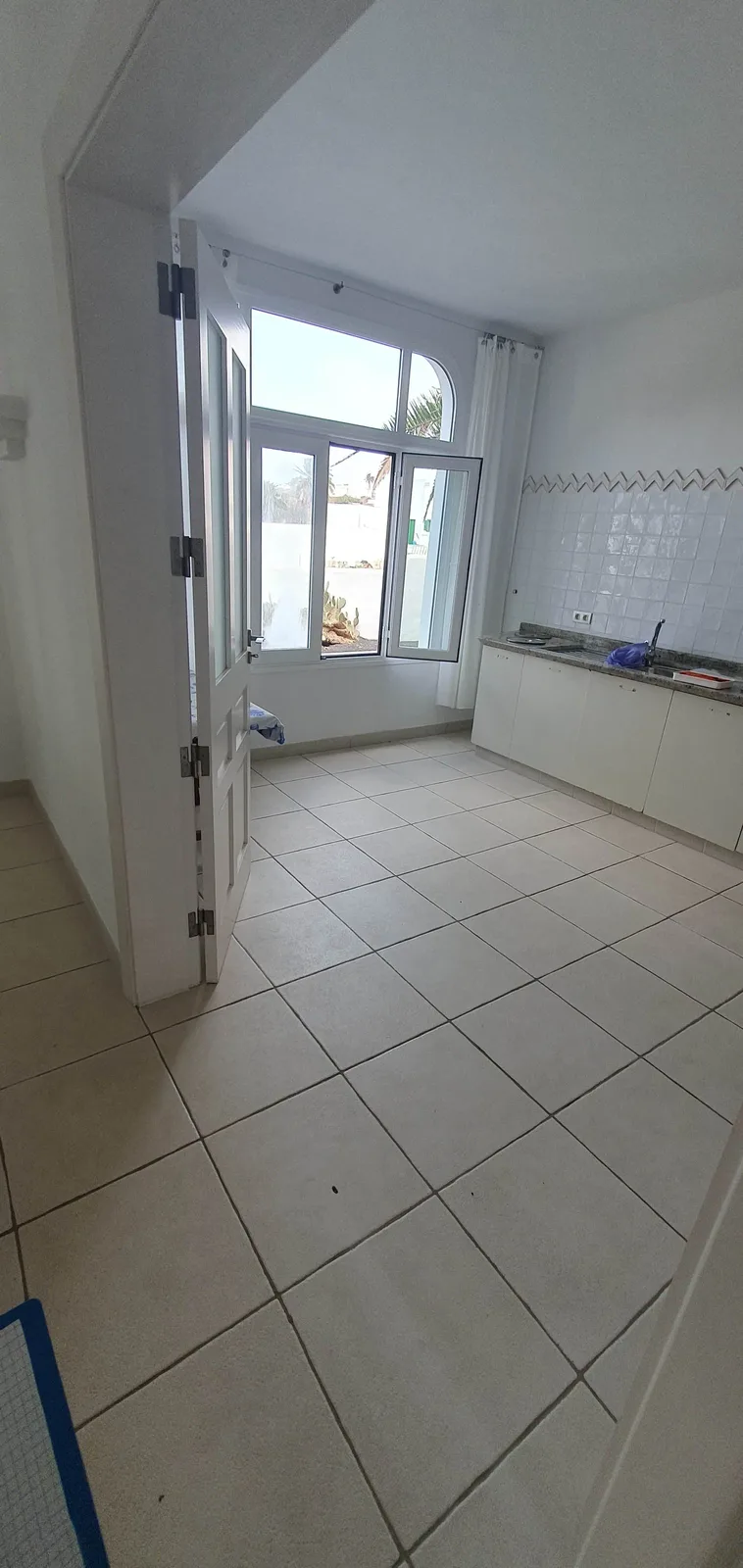

Interior de la cocina original con ventana y mobiliario antiguo Antes
Cerámica, cenefa y mobiliario envejecido: el interior de la cocina tal como se encontró.

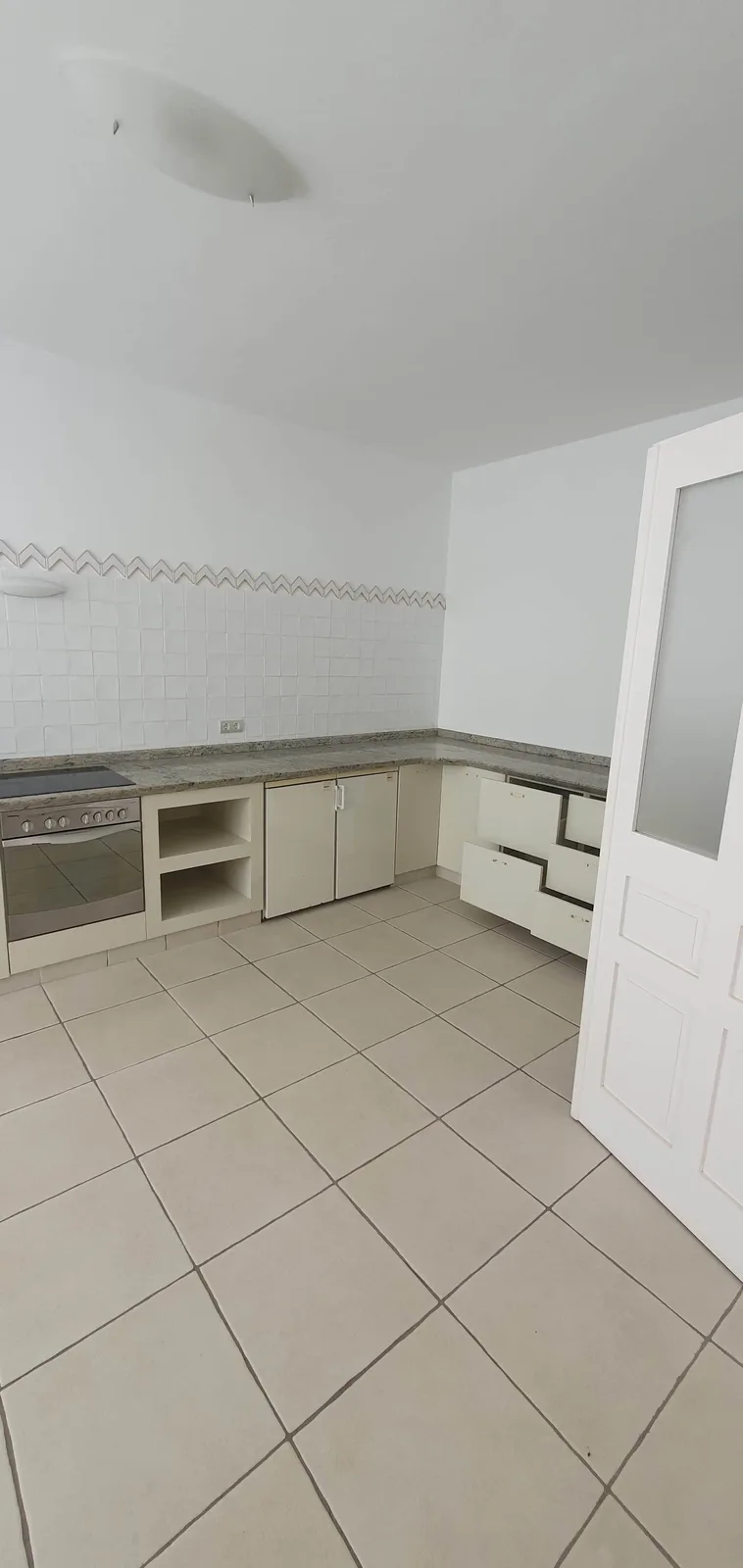

Detalle de la encimera y los módulos antiguos de la cocina original Antes
Encimera y módulos antiguos, ya fuera de servicio, poco antes del desmontaje.

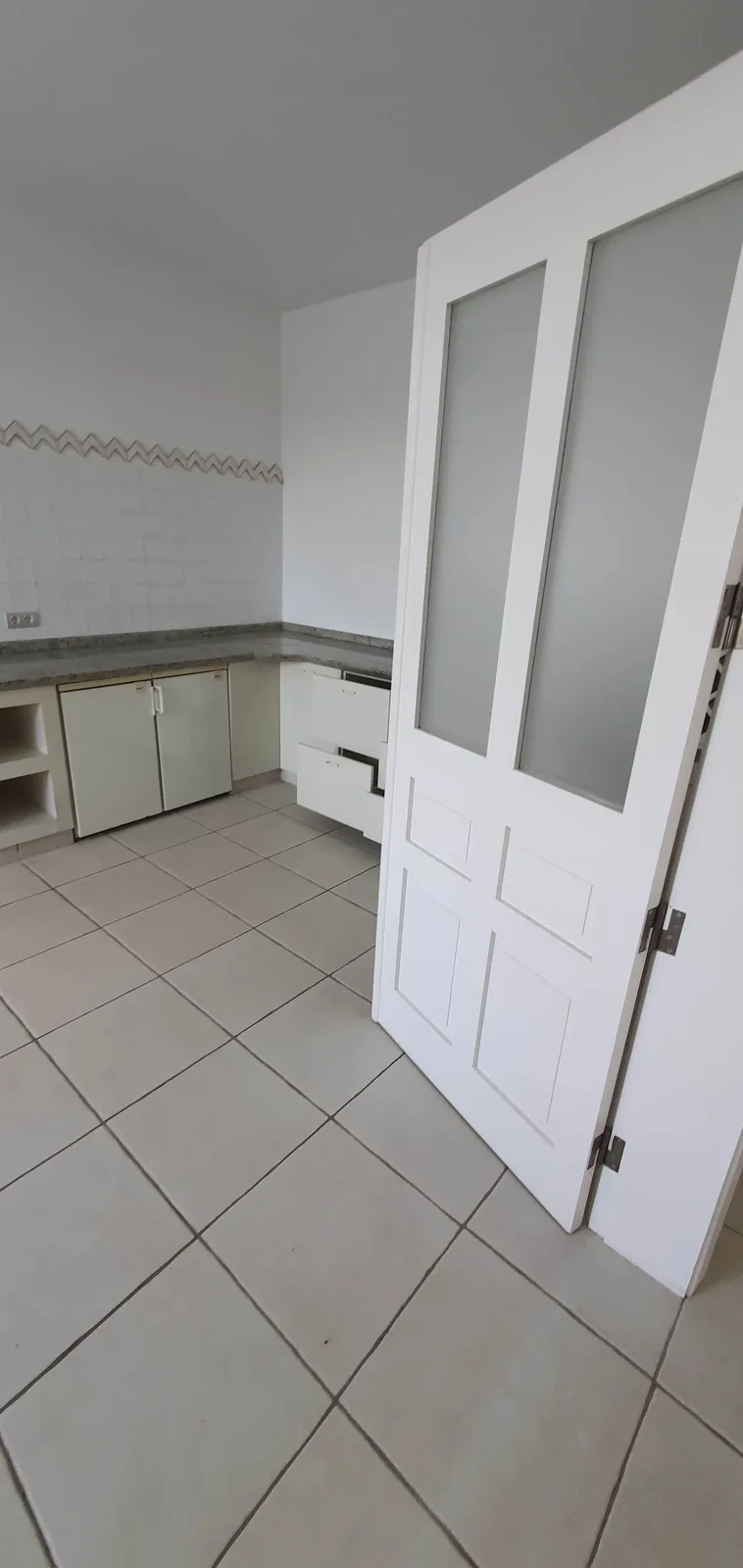

La cocina original vista desde su propia entrada Antes
Un espacio compartimentado e incomunicado, visto desde su propia entrada.

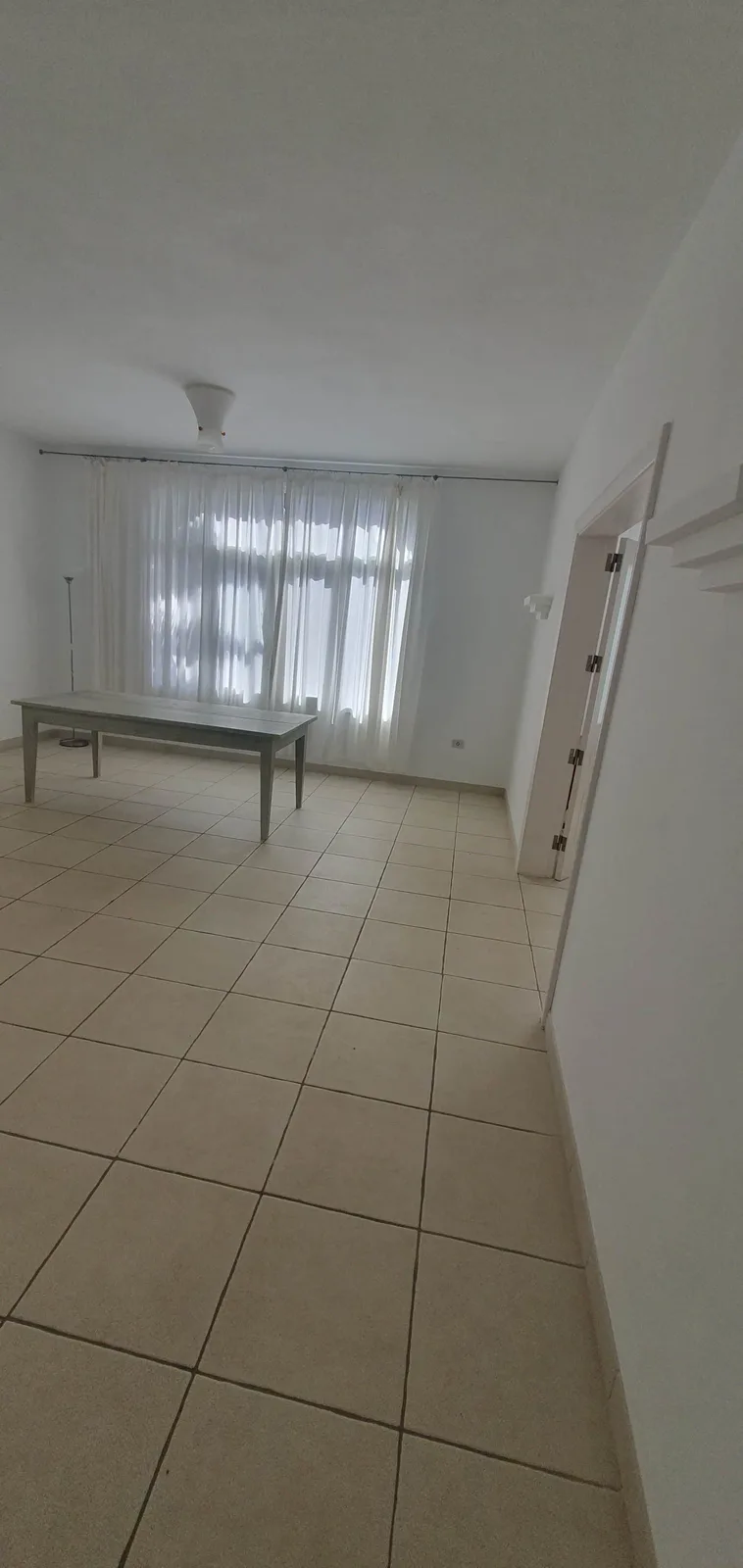

Comedor original que se convertiría en la nueva ubicación de la cocina Antes
El comedor original: la habitación elegida para recibir la nueva cocina abierta.
Fase 02 · Demolición controlada

Vaciar para empezar: desmontaje total y adiós al termo

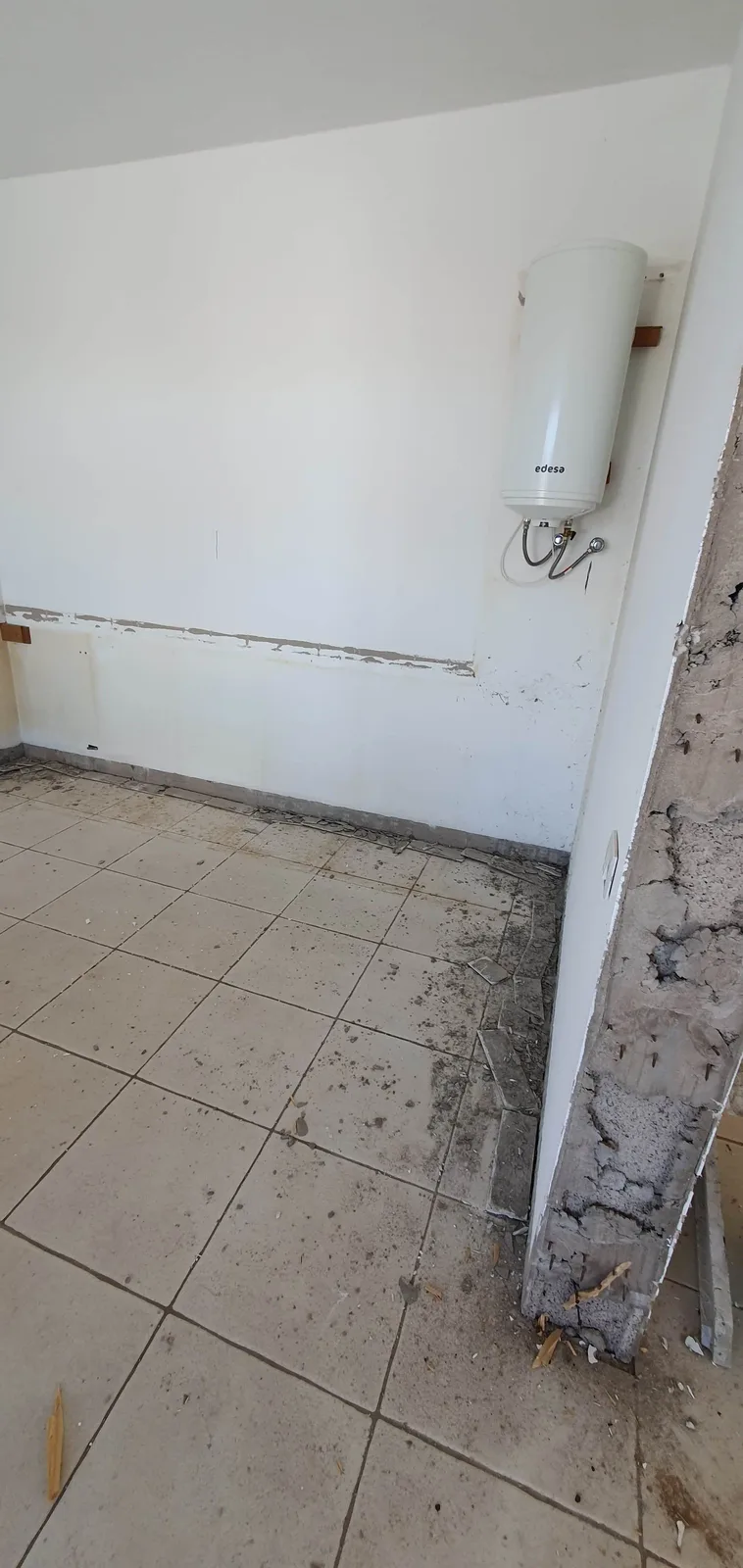

El primer gesto fue vaciar. Se desmontó la cocina completa —muebles, encimera y equipos— y la antigua habitación quedó en su esqueleto, lista para empezar de cero. En ese punto salió también de escena el termo eléctrico que abastecía a la vieja cocina: se desmontó y quedó condenado. Desde esta obra, el agua caliente de la quinta se produce con placas solares térmicas: menos consumo eléctrico permanente, más eficiencia cada día.

  • Desmontaje completo de mobiliario, encimera y equipos
  • Retirada y condena del termo eléctrico existente
  • Agua caliente preparada para placas solares térmicas
Fase 03 · Obra civil e instalaciones

Condenar el pasado y cablear la nueva ubicación

Aquí la casa cambió de forma. El antiguo acceso a la cocina se condenó con un tabique de bloque de 20 cm, enfrascado con mortero y acabado fino hasta borrar cualquier rastro de la vieja puerta doble. En paralelo, se abrieron las nuevas ranuras en paredes y suelos para llevar la electricidad y la fontanería hasta la nueva ubicación, con todo el cableado protegido en tubería corrugada flexible. Lo que no se ve —circuitos, tomas, llaves— quedó construido para durar.

  • Tabique de bloque de 20 cm con enfrascado y acabado fino
  • Ranuras en paredes y suelos para los nuevos recorridos
  • Cableado protegido con tubería corrugada flexible
  • Fontanería reubicada íntegramente a la nueva ubicación

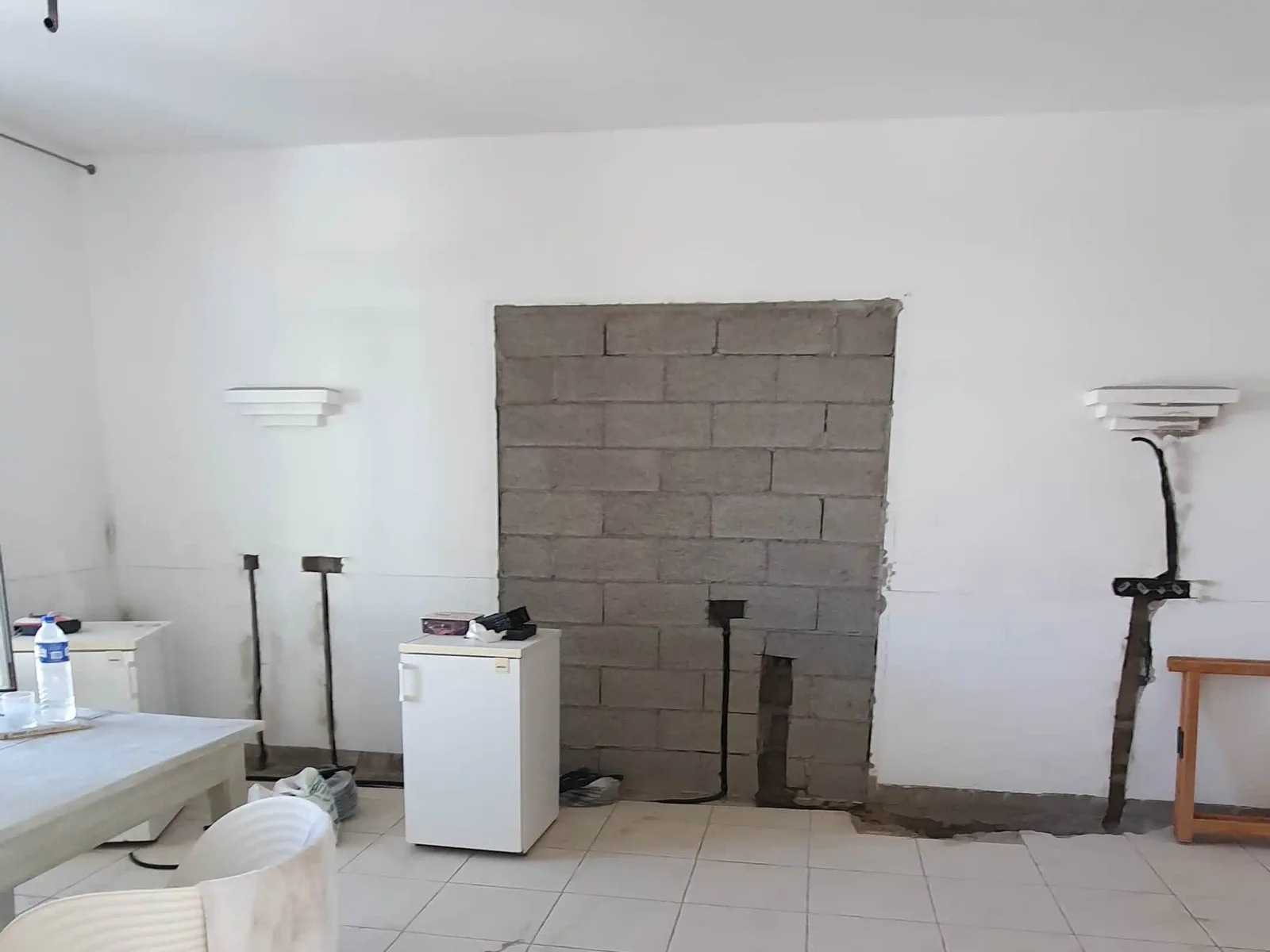

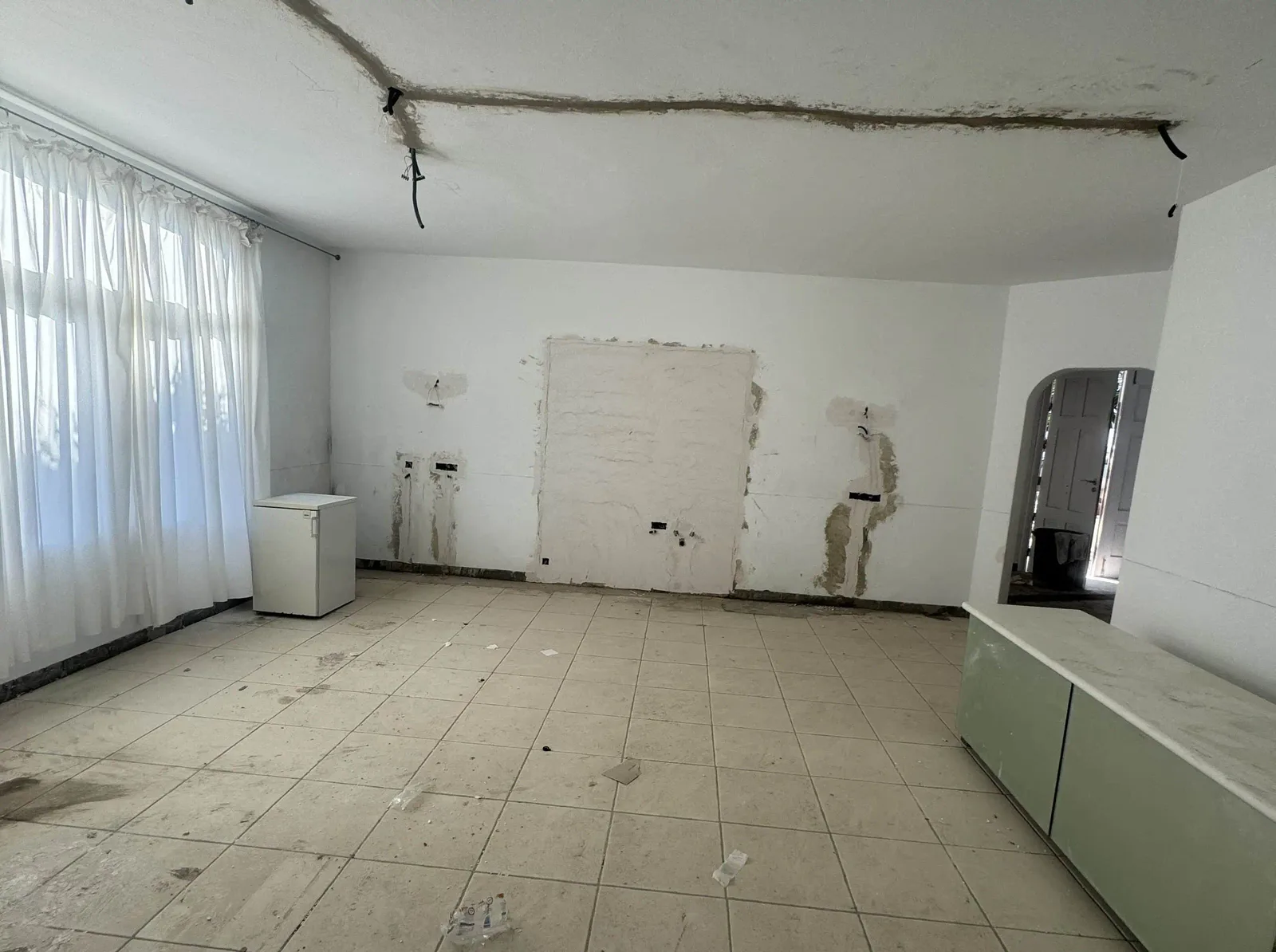

Antiguo acceso ya enfrascado y la futura ubicación de la cocina en proceso Enfrascado
Con el enfrascado de acabado fino, el antiguo hueco de la puerta doble desaparece de la pared para siempre.
Fase 04 · El suelo

Autonivelante, imprimación y un epoxi blanco sin juntas

El encargo pedía algo más que un buen suelo: pedía un diseño. La respuesta fue un pavimento continuo que uniera cocina, comedor y sala sin una sola junta. Primero se vertió el autonivelante hasta lograr un plano milimetrado; después, la imprimación de anclaje; y por último, el acabado epóxico en blanco puro. El resultado es una superficie única que multiplica la luz natural y da a toda la planta esa sensación —difícil de falsificar— de continuidad perfecta.

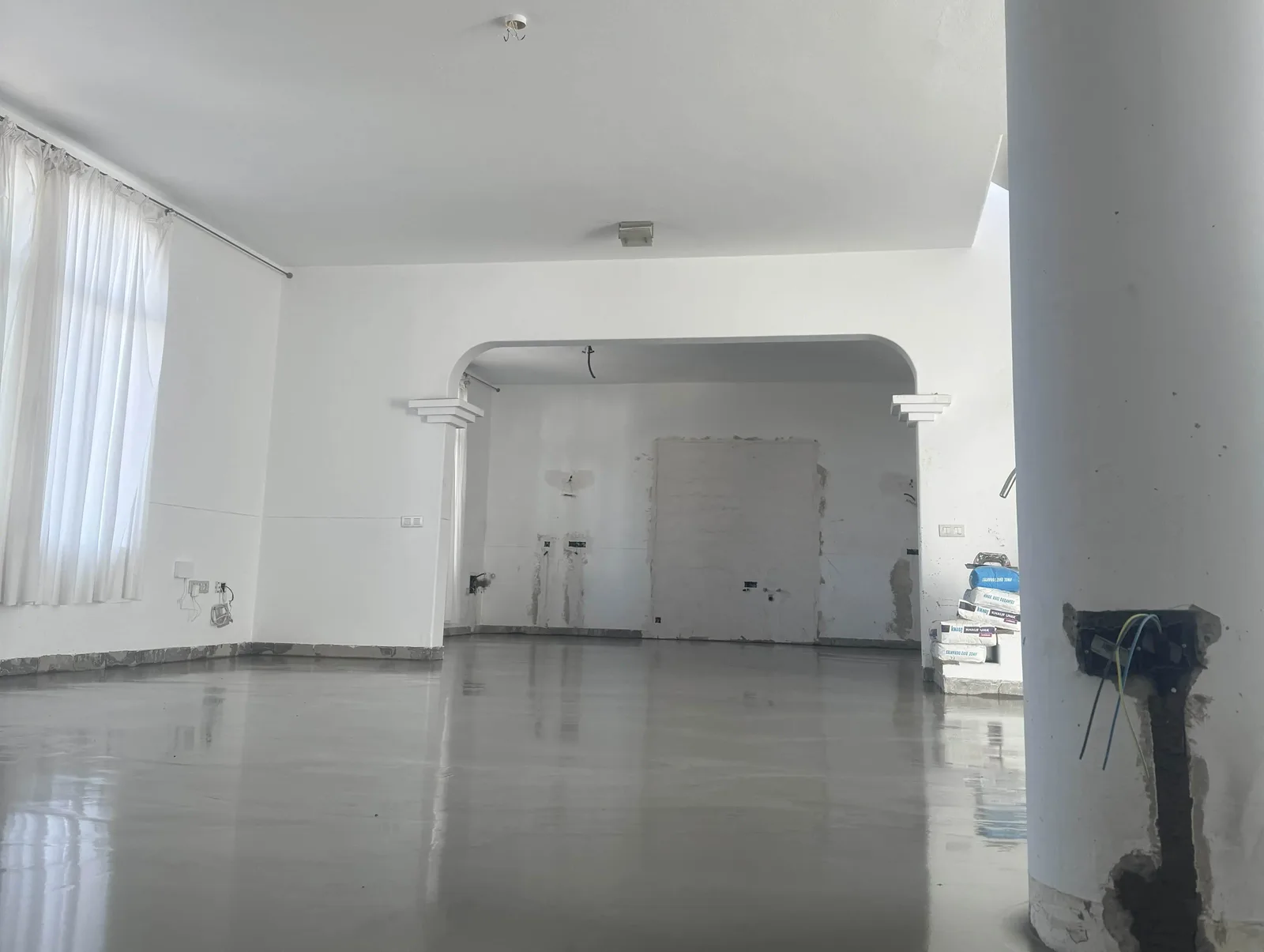

  • Plano nivelado al milímetro con mortero autonivelante
  • Imprimación de anclaje en toda la superficie
  • Acabado epóxico blanco de continuidad total, sin juntas

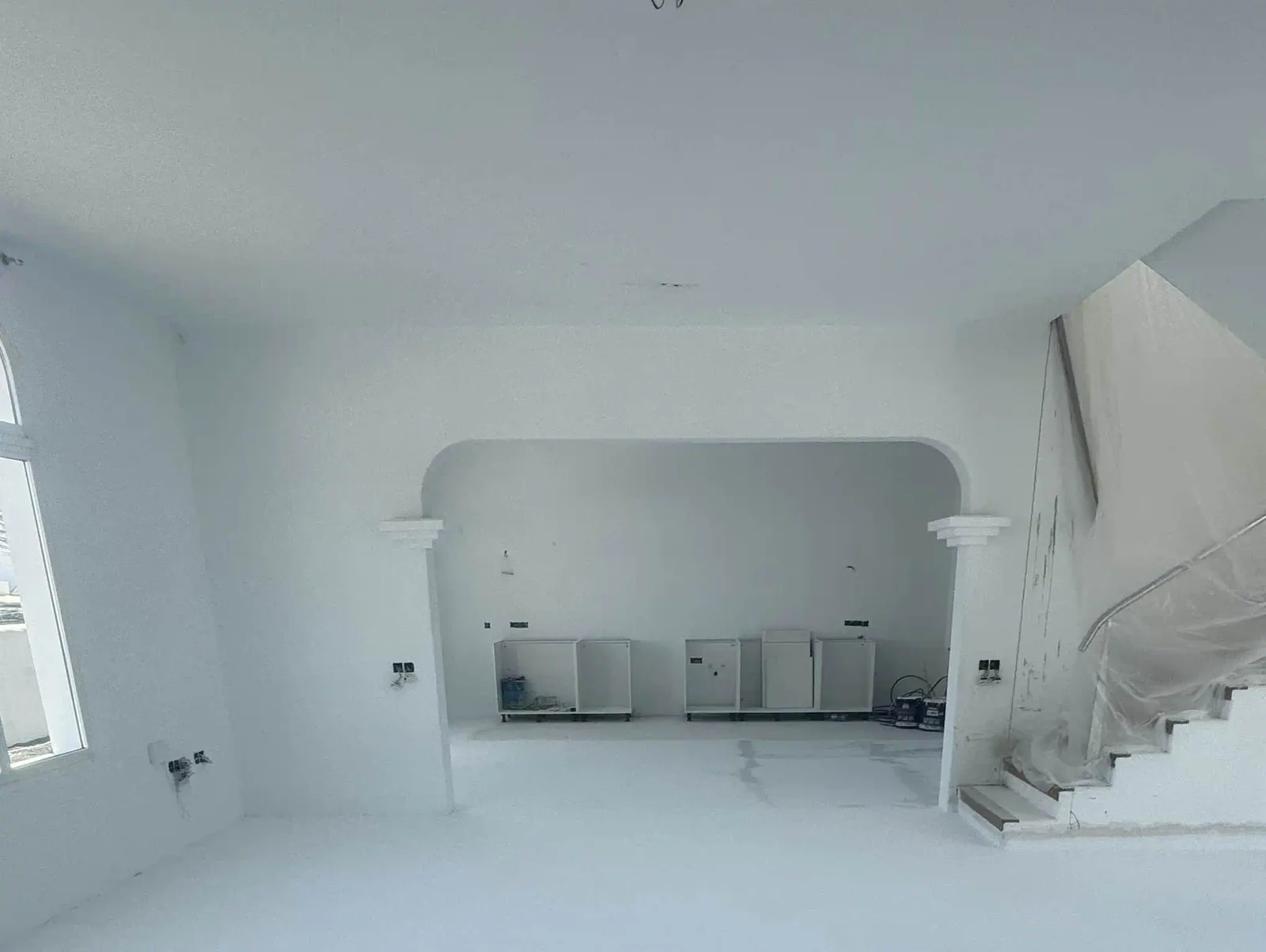

Suelo con imprimación blanca aplicada antes del acabado epóxico Imprimación
La imprimación de anclaje en blanco: la superficie queda preparada para recibir el acabado epóxico final.
Fase 05 · Montaje

Solo muebles bajos y una estantería flotante con luz oculta

Con la obra gruesa terminada llegó la parte que más se disfruta: el montaje. Se optó por una composición estrictamente de muebles bajos —sin módulos altos— para que la línea de la cocina quedara baja, limpia y minimalista. Por encima, una estantería flotante recorre toda la longitud con dos tiras LED, superior e inferior, invisibles a la vista: la luz baña pared y encimera sin que se adivine de dónde sale.

  • Módulos bajos montados con control de plomos, niveles y encuentros
  • Estantería flotante corrida a toda la longitud de la cocina
  • Iluminación LED integrada, invisible desde cualquier ángulo

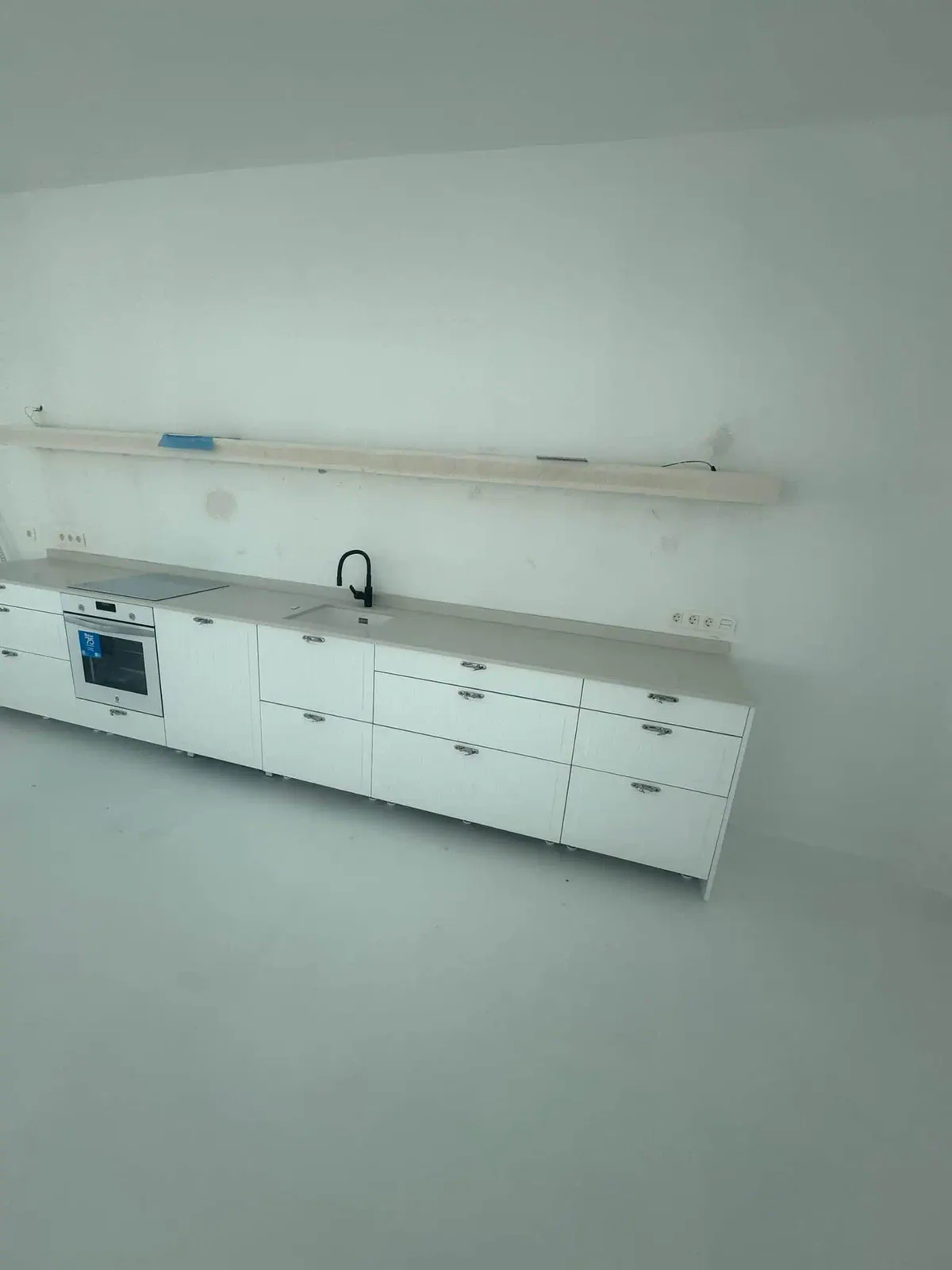

Detalle del montaje de la cocina lineal con la estantería flotante en ajuste Estantería
La estantería flotante corrida durante su ajuste, con la iluminación LED ya integrada en el canto.

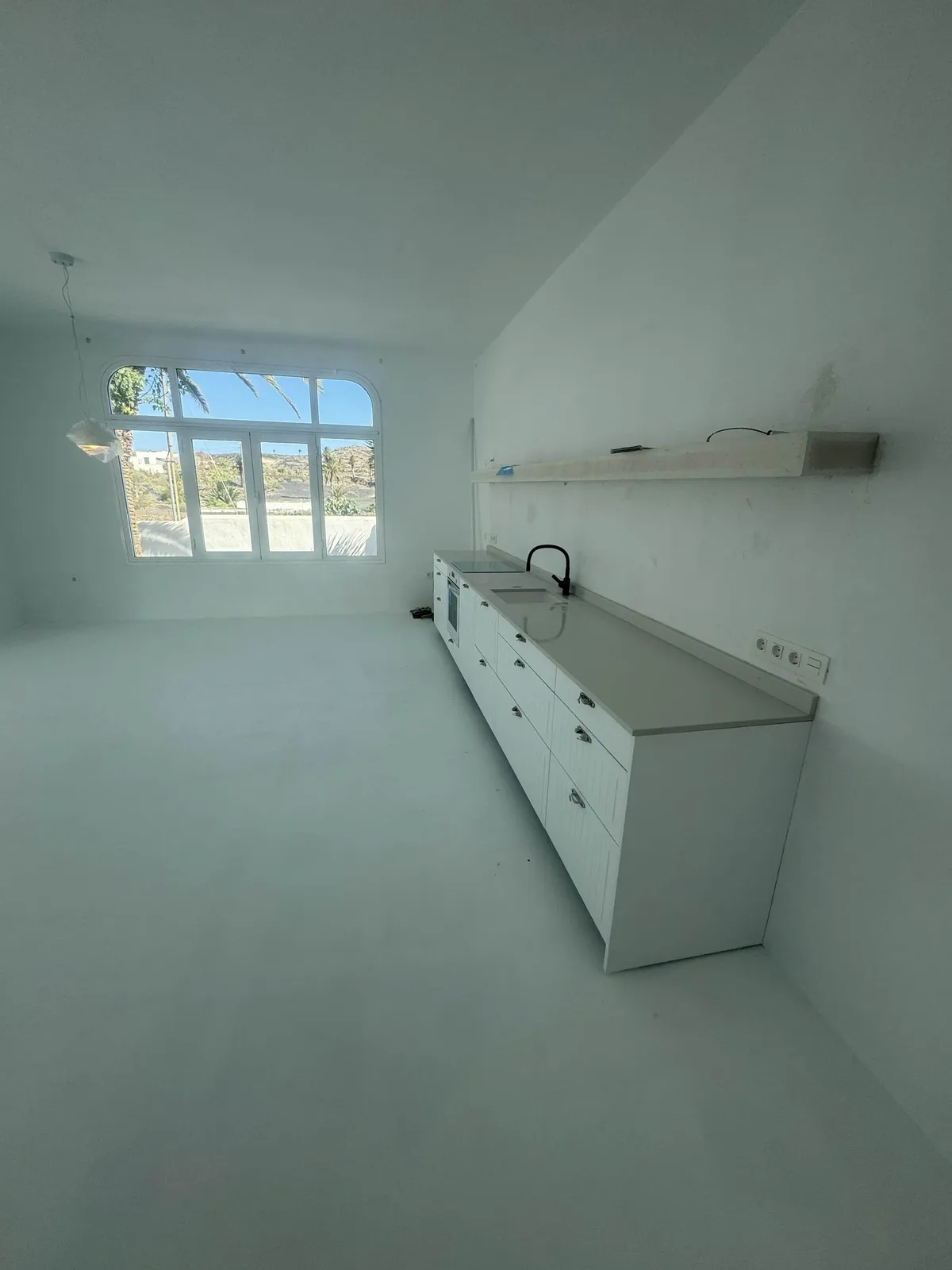

Vista lateral de la cocina lineal en montaje frente al ventanal Proceso
Sin muebles altos: toda la composición queda bajo la línea de vista y deja respirar al ventanal.
Fase 06 · Entrega

Puesta en marcha: equipos Siemens y revisión final

El cierre: horno y lavavajillas Siemens integrados, y una nevera importada de 90 cm de la misma casa. Se revisó cada luz, cada junta y cada canto, y la quinta recibió algo que nunca había tenido: una zona día de una sola pieza, donde la cocina por fin vive con la casa —y no detrás de una puerta—.

  • Horno y lavavajillas Siemens integrados en la composición
  • Nevera importada de 90 cm incorporada a la línea
  • Revisión final de acabados, iluminación y funcionamiento

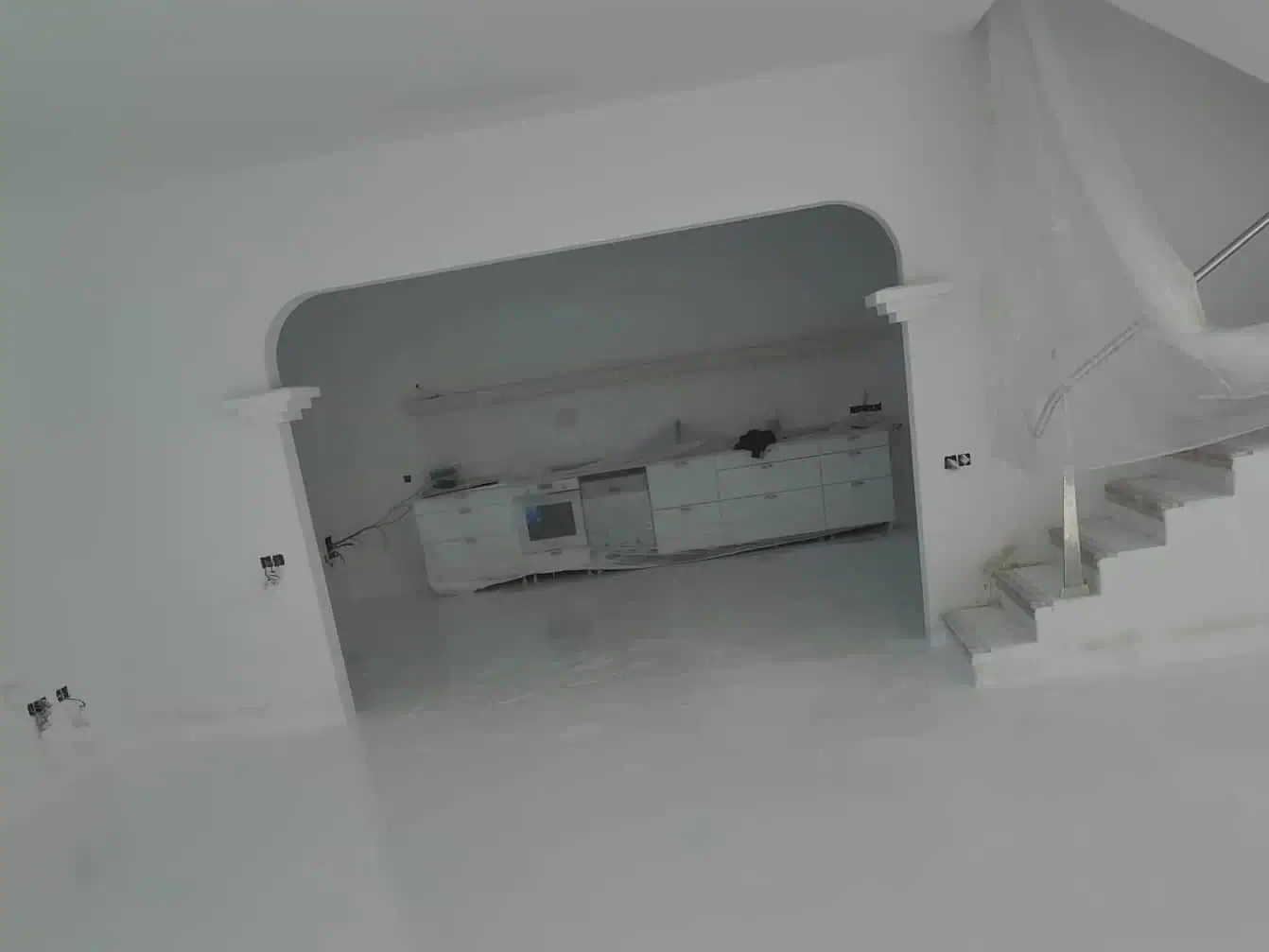

Comedor y cocina abiertos con suelo epóxico blanco continuo Entrega
La zona día unificada: el epoxi blanco continuo conecta cocina, comedor y sala en una sola lectura.
La misma zona, otra vida

Desliza y compruébalo con tus propios ojos

La comparación se toma sobre la zona día de la quinta: donde antes terminaba el comedor y empezaba el pasillo hacia la cocina cerrada, hoy se lee un único espacio continuo.

Después: la misma zona día convertida en cocina abierta con suelo epóxico blanco continuo
Antes: zona día original con el acceso doble a la cocina cerrada al fondo
Antes Después
Antes

El comedor original, con la cocina encerrada detrás del acceso doble y un suelo cerámico que cortaba la lectura del espacio.

Después

La misma zona, unificada: cocina abierta de línea baja, estantería iluminada y pavimento epóxico blanco continuo.

Detalle técnico

Especificaciones de la intervención

Lo que se ve —y lo que no se ve— de esta obra, documentado partida por partida.

01

Suelo epóxico blanco continuo

Autonivelante, imprimación y acabado epóxico en blanco puro: una sola superficie sin juntas que unifica cocina, comedor y sala.

02

Estantería flotante con luz oculta

Recorre toda la longitud de la cocina y esconde dos tiras LED —superior e inferior— que bañan pared y encimera sin verse.

03

Agua caliente solar

El termo eléctrico quedó condenado: el agua caliente se produce ahora con placas solares térmicas, más eficientes y sostenibles.

04

Equipamiento Siemens

Horno y lavavajillas integrados, más una nevera importada de 90 cm: equipos de especificación alemana para uso diario intensivo.

Ubicación Quinta residencial en Guataparo, Valencia, Carabobo
Duración de obra 2 semanas y media de ejecución
Intervención Reubicación integral de la cocina a la zona día
Estado inicial Cocina cerrada e independiente, con acceso por puerta doble
Obra civil Condena del acceso con bloque de 20 cm y acabado fino
Instalación eléctrica Nuevas ranuras en paredes y suelos, tubo corrugado flexible
Fontanería Reubicada íntegramente a la nueva ubicación
Agua caliente Termo eléctrico condenado; placas solares térmicas
Suelo Autonivelante + imprimación + epoxi blanco continuo
Mobiliario Composición lineal de muebles bajos, estilo minimalista
Estantería Flotante a toda la longitud, LED superior e inferior oculto
Equipos Horno y lavavajillas Siemens; nevera importada de 90 cm
Garantías por partidas

Cada garantía queda vinculada a una partida concreta

No prometemos una garantía genérica sin explicar qué cubre. La cobertura se documenta por escrito según el alcance, los materiales instalados, las condiciones de uso y la garantía del fabricante.

Partida Cobertura orientativa Cómo se respalda
Partida Impermeabilización Cobertura orientativa Hasta 5 años según sistema aplicado

Cómo se respalda Prueba de estanqueidad, fotos del proceso y zonas cubiertas antes de cerrar.

Partida Instalaciones hidrosanitarias Cobertura orientativa Hasta 2 años en instalación

Cómo se respalda Pruebas de presión, revisión de desagües, puntos de agua y funcionamiento final.

Partida Instalación eléctrica Cobertura orientativa Hasta 2 años en mano de obra

Cómo se respalda Circuitos identificados, protecciones revisadas, puntos instalados y pruebas de funcionamiento.

Partida Pisos y revestimientos Cobertura orientativa Hasta 2 años en instalación

Cómo se respalda Soporte preparado, adhesivo compatible, nivelación, juntas, cortes y adherencia revisados.

Partida Carpintería y mobiliario Cobertura orientativa Cobertura según fabricación, herrajes y ajuste

Cómo se respalda Revisión de puertas, cajones, bisagras, cantos, anclajes, plomos y funcionamiento.

Partida Pintura, microcemento y acabados Cobertura orientativa Cobertura según producto y preparación

Cómo se respalda Preparación de superficie, aplicación por capas, sellados, textura y terminación final.

Partida Griferías, sanitarios y equipos Cobertura orientativa Garantía del fabricante + instalación

Cómo se respalda Factura o referencia de producto, montaje correcto, prueba de uso y entrega funcionando.

Partida Entrega final de obra Cobertura orientativa Checklist de remates y acta de entrega

Cómo se respalda Revisión conjunta, limpieza final, lista de ajustes y condiciones documentadas.

La cobertura definitiva se establece en el presupuesto/contrato de cada proyecto. La garantía no sustituye el mantenimiento normal, el buen uso ni las garantías propias de fabricantes.
